Arrêter une application paraît parfois plus simple que la construire. Le nouveau service est en production, les utilisateurs ont migré, le budget de maintenance doit baisser et l’ancienne plateforme ne reçoit plus d’évolutions. Pourtant, un service rarement ouvert peut encore porter des comptes actifs, des exports nocturnes, des données personnelles, des scripts de supervision, des certificats, des sauvegardes et des liens depuis d’autres outils.

Le décommissionnement applicatif consiste à organiser cette fermeture comme une opération technique et métier, pas comme une extinction de serveur en fin de réunion. L’objectif n’est pas de garder l’ancien système disponible par prudence indéfinie. Il est de savoir ce qui doit être conservé, ce qui doit être coupé et ce qui doit être prouvé plus tard.
Le problème : une application arrêtée reste souvent dans le SI
Une application peut ne plus avoir d’utilisateurs réguliers et continuer à vivre dans les marges du système d’information. Un traitement continue d’envoyer un fichier, un compte de service reste autorisé sur une base, une URL historique reçoit encore des appels, un rapport mensuel dépend d’un export oublié ou une équipe support garde un accès administrateur « au cas où ».
Cette zone grise coûte de l’exploitation, complique les audits et brouille les responsabilités. Elle peut aussi fragiliser une migration : tant que l’ancien service reste partiellement actif, les équipes ne savent pas toujours quelle source fait foi, où corriger une donnée, ni quel comportement documenter.
Solution : nommer un propriétaire de fermeture
La première décision utile est simple : désigner une personne ou une équipe responsable de la fermeture. Ce propriétaire ne réalise pas forcément toutes les actions, mais il tient la liste des décisions, arbitre les dépendances et vérifie que chaque étape a une preuve.
Sans propriétaire explicite, le décommissionnement devient un ensemble de tâches dispersées entre projet, exploitation, sécurité, métier et fournisseur. Chacun clôt ce qu’il voit. Personne ne confirme que l’ensemble est réellement terminé.
Solution : distinguer arrêt d’usage et arrêt technique
L’arrêt d’usage marque le moment où les utilisateurs ne doivent plus travailler dans l’ancien outil. L’arrêt technique marque le moment où l’application, ses traitements et ses accès ne sont plus disponibles. Entre les deux, une courte période contrôlée peut être nécessaire pour corriger une migration, traiter les demandes de consultation ou vérifier que le nouveau flux couvre bien les cas réels.
Cette période doit être limitée et écrite. Sinon, elle devient un maintien en conditions opérationnelles sans budget clair. La bonne question n’est pas « peut-on encore garder l’ancien outil quelques semaines ? », mais « quelles actions précises justifient cette période et qui décide de sa fin ? »
Chronologie d’un décommissionnement applicatif
- Cadrage : confirmer le périmètre de l’application, les environnements concernés, les responsables métier et les dépendances connues.
- Gel fonctionnel : interdire les nouvelles évolutions hors correction nécessaire à la fermeture ou à la migration.
- Basculage d’usage : rediriger les utilisateurs vers le nouveau processus et surveiller les exceptions.
- Observation courte : vérifier les connexions, appels API, traitements planifiés, exports et demandes support résiduelles.
- Archivage : conserver les données, journaux ou preuves nécessaires selon les besoins métier, contractuels et opérationnels identifiés.
- Coupure contrôlée : désactiver les comptes, arrêter les jobs, retirer les certificats, fermer les flux et supprimer les accès techniques.
- Nettoyage : mettre à jour la documentation, la supervision, le registre des dépendances et les procédures d’incident.
Solution : cartographier ce qui appelle encore l’ancien service
Le risque principal ne vient pas seulement des utilisateurs humains. Il vient des dépendances silencieuses. Avant de couper, il faut chercher les appels API, tâches planifiées, scripts d’export, connecteurs ETL, liens depuis un portail, règles de pare-feu, sondes de supervision et comptes de service.
Un registre des dépendances SI aide ici à éviter une fermeture aveugle. Il n’a pas besoin d’être exhaustif à l’échelle de tout le SI pour être utile : sur l’application à fermer, il doit surtout montrer qui dépend encore de quoi et quelle décision prendre pour chaque lien.
Solution : traiter les données avant les serveurs
Éteindre une machine est rarement la vraie fin. La question la plus sensible porte souvent sur les données : faut-il migrer, archiver, anonymiser, purger ou conserver une extraction lisible ? La réponse dépend de l’usage attendu après fermeture. Consultation métier, preuve contractuelle, reprise d’historique, contrôle interne et support n’impliquent pas le même format.
Il faut aussi éviter l’archive inutilisable. Un export brut sans dictionnaire, sans contexte fonctionnel et sans mode de lecture peut rassurer au moment de fermer, puis devenir inexploitable au premier besoin. À l’inverse, conserver toute l’application uniquement pour consulter quelques champs crée une dette durable.
Solution : fermer les accès comme une opération de sécurité
Le décommissionnement doit inclure les identités. Comptes utilisateurs, comptes techniques, profils d’administration, secrets, clés API, certificats et accès fournisseur doivent être retirés ou révoqués. Ce point rejoint la logique de revue des droits applicatifs : la fermeture est un moment favorable pour supprimer ce qui n’a plus de justification.
Les secrets méritent une attention particulière lorsque l’ancienne application partageait des identifiants avec d’autres composants. Révoquer trop vite peut casser un flux encore utilisé ; ne rien révoquer laisse une porte ouverte. La décision doit donc être liée à l’inventaire des dépendances, puis suivie jusqu’à la rotation ou la suppression effective.
Solution : préparer la coupure comme un changement réversible à court terme
Une fermeture bien menée n’interdit pas toute marche arrière. Elle prévoit plutôt une fenêtre courte pendant laquelle l’équipe sait quoi vérifier et comment réagir si une dépendance oubliée apparaît. Cette réversibilité doit être bornée : qui peut demander la réouverture, pendant combien de temps, sur quels critères et avec quelles limites de données ?
Après cette fenêtre, maintenir une capacité de redémarrage complète devient souvent plus coûteux que de conserver une archive lisible et un dossier de fermeture solide. Le bon équilibre consiste à sécuriser les premiers jours de coupure, puis à sortir clairement de l’ancien mode d’exploitation.
Checklist avant fermeture définitive
- Le propriétaire de fermeture est nommé et les décisions sont tracées.
- Les utilisateurs ont basculé vers le nouveau processus ou une alternative validée.
- Les appels API, exports, traitements planifiés et comptes de service ont été vérifiés.
- Les données à conserver sont archivées dans un format lisible et documenté.
- Les données à supprimer ou anonymiser sont identifiées.
- Les comptes humains, comptes techniques, secrets et certificats sont retirés ou planifiés pour retrait.
- La supervision, les sauvegardes et les procédures d’incident ne référencent plus inutilement l’ancien service.
- Les liens internes, favoris, documentations et formulaires pointent vers la nouvelle cible.
- Une fenêtre d’observation post-coupure est définie avec critères de réouverture.
- Le dossier de clôture indique ce qui a été coupé, conservé, transféré et supprimé.

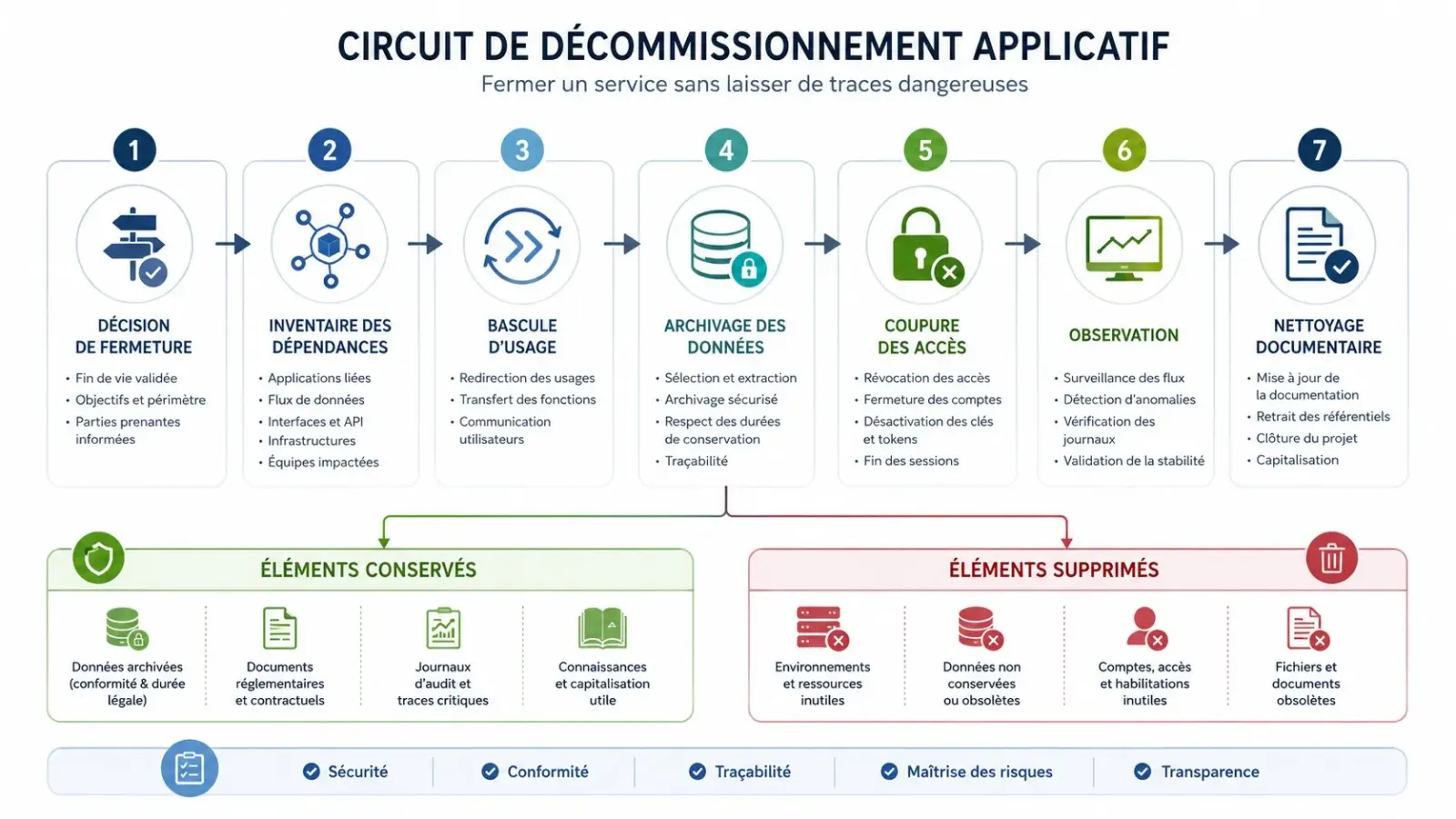

Infographie à produire : le circuit de fermeture
L’infographie associée peut représenter le décommissionnement comme un circuit en sept blocs : décision de fermeture, inventaire des dépendances, bascule d’usage, archivage des données, coupure des accès, observation, nettoyage documentaire. Le message important est la progression : on ne passe pas directement de « remplacé » à « supprimé ».
Ce visuel doit aussi montrer deux sorties distinctes. D’un côté, les éléments conservés : archive, preuve, documentation, historique utile. De l’autre, les éléments supprimés : comptes, flux, secrets, jobs, alertes, anciennes URL. Cette séparation aide les équipes à éviter le réflexe du « on garde tout ».
Relier la fermeture au pilotage du projet
Le décommissionnement ne devrait pas arriver comme une tâche oubliée après la mise en production. Il fait partie du pilotage dès qu’un remplacement, une migration ou une modernisation est engagée. Dans un projet de modernisation d’application métier, prévoir la fermeture de l’ancien système permet de réduire la double maintenance et de clarifier la trajectoire.
La fermeture apporte aussi un indicateur utile : une migration n’est réellement terminée que lorsque l’ancien service ne porte plus de responsabilité opérationnelle implicite. Tant qu’il reste une source de vérité parallèle, un accès d’exception ou un traitement résiduel non assumé, le projet n’a pas encore rendu toute la complexité visible.
Dernière décision : ce qui reste après l’application
Un décommissionnement réussi ne laisse pas seulement un serveur éteint. Il laisse une archive compréhensible, des accès fermés, des dépendances nettoyées, une documentation à jour et une décision lisible pour les équipes qui arriveront plus tard. C’est souvent cette trace finale qui évite de rouvrir l’ancien système par manque de confiance.
Question de la rédaction : quelle est la partie la plus difficile à fermer proprement dans vos anciennes applications : les données, les accès, les dépendances ou les habitudes métier ?
